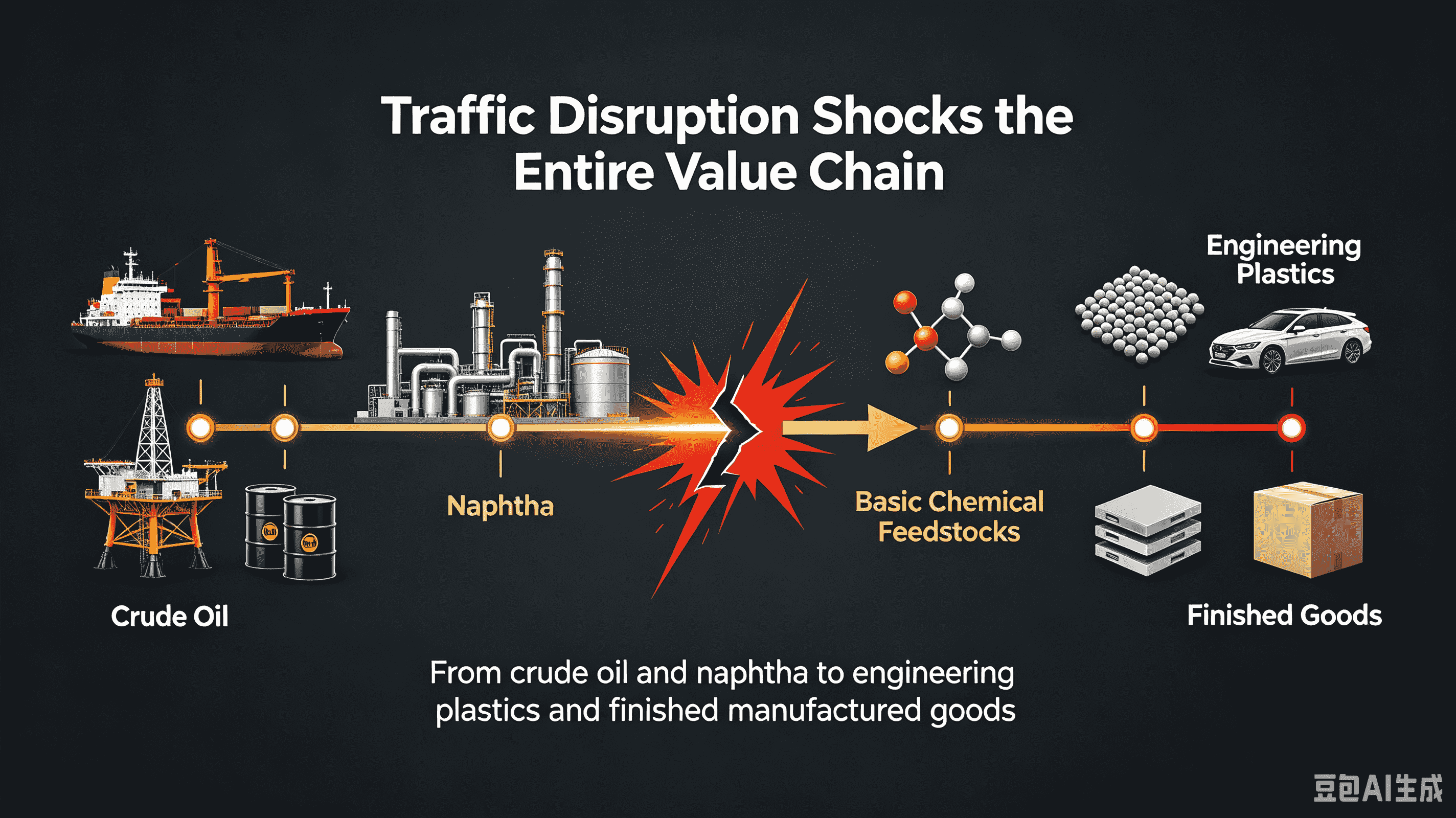

Siden eskaleringen af geopolitiske spændinger i Mellemøsten i slutningen af februar 2026, er forstyrrelser i skibsfarten gennem Hormuz-strædet blevet en stor bekymring for den globale petrokemiske industri. Som det maritime "choke point", der forbinder Den Persiske Golf med Det Indiske Ocean, håndterer denne smalle passage – kun 33 kilometer bred på det smalleste – cirka 20 millioner tønder olie dagligt. Enhver forstyrrelse af trafikken sender chokbølger ned gennem hele værdikæden: fra råolie og nafta til grundlæggende kemiske råvarer, teknisk plast og i sidste ende færdige fremstillede varer. For producenter over hele verden, der er afhængige af importeret ingeniørplast af mærkevarer, omformer denne konflikt indkøbsmønstre i tre kritiske dimensioner.
1. Øgede risici for forsyningsafbrydelser og væsentligt forlængede leveringstider

Blokeringen af skibsfarten gennem Hormuz-strædet har direkte afskåret eksportruterne for petrokemiske produkter fra Mellemøsten. Regionen tegner sig for cirka 35 % af den globale polyethylenkapacitet og 28 % af polypropylenkapaciteten. Eksportmanglen har skabt et månedligt udbudsgab på næsten 3 millioner tons på internationale polyolefinmarkeder. Endnu mere bekymrende er indvirkningen på naphtha – et nøgleråmateriale til ethylen, propylen og andre basiskemikalier. I april 2026 faldt naftaimporten til de store asiatiske markeder med mere end 50 % år-til-år, og nåede et lavpunkt i flere år. Manglen på naphtha faldt hurtigt nedstrøms, hvilket tvang ethylenfabrikkens driftsrater i Asien til at falde betydeligt, hvor nogle enheder planlagde nedlukninger i august på grund af mangel på råvarer.
I segmentet for specialingeniørplast har forsyningskædechok været endnu mere alvorlige. Jubail-industrikomplekset i Saudi-Arabien, som leverer cirka 70 % af den globale kapacitet til elektronisk kvalitet polyphenyleneether (PPE) harpiks, har været fuldstændig lukket siden slutningen af marts uden nogen klar tidslinje for genoptagelse af produktionen. Markedspriserne for PPE-harpiks steg så meget som 400 % på kort tid, hvilket afspejler udbredt panik over forsyningsafbrydelser.
For importører er ankomsttider for ingeniørplast fra Mellemøsten blevet fuldstændig uforudsigelige. Under normale forhold tager en rejse fra Den Persiske Golf til større asiatiske havne via Hormuz-strædet omkring to uger; nu skal skibe omlægge ruten rundt om Kap det Gode Håb, hvilket tilføjer 10 til 15 dage til rejsen, mens forsikringspræmier langs ruten er steget i vejret. Nogle laster, der allerede er lastet i Golfhavnene, forbliver strandet og kan ikke sendes, hvilket efterlader importører uden sikkerhed med leveringsplaner.
2. Montering af omkostningstryk fra flere retninger
Omkostningspres opstår fra tre fronter:
Råstofomkostninger – Internationale råoliepriser steg fra midten af $80 per tønde i begyndelsen af juli til kortvarigt at bryde over $100 per tønde senere samme måned. Flere prognoser indikerer, at oliemarkedet vil stå over for et betydeligt lagerunderskud i 2026, hvor priserne sandsynligvis vil forblive i intervallet $80-120 per tønde. Stigningen i råoliepriser presser direkte produktionsomkostningerne for ingeniørplast op - for eksempel steg ABS-markedspriserne så meget som 50 %, mens polypropylen steg med over 45 %.
Fragtomkostninger – Sikkerhedsrisici på Rødehavsruten fortsætter med at øge forsendelsesomkostningerne. Efter nylige angreb på saudiarabiske energifartøjer er det ekstra transporttillæg for transit af Bab el Mandeb-strædet nået så højt som $140 pr. ton. Tankfragtrater og forsikringsomkostninger er begge steget sideløbende.
Leverandørprismeddelelser - Globale kemivirksomheder har implementeret flere prisstigninger. Celanese har annonceret flere runder af prisstigninger på ingeniørplast i 2026; BASF, Dow, Mitsubishi Chemical og andre industriledere hævede i fællesskab priserne i slutningen af april, hvor nogle kvaliteter oplevede stigninger på op til 60 %. I juli annoncerede BASF en stigning på 200 €/ton i hele sin europæiske portefølje af ingeniørplastik med virkning fra august. Dette omkostningspres går fra opstrømsleverandører til slutbrugere.
3. Indsnævring af indkøbsvinduer; Risikostyring bliver en kernekompetence
Under det dobbelte pres fra forsyningsafbrydelse og stigende omkostninger står indkøbsbeslutninger for importeret ingeniørplast over for nye udfordringer:
Leveringstider – Den normale leveringscyklus på 4 til 6 uger har generelt strakt sig til 8-12 uger, og for nogle knappe kvaliteter kan leveringsdatoer ikke engang bekræftes.
Prisvolatilitet – Geopolitisk udvikling forbliver meget flydende: i begyndelsen af juli prissatte markederne forventninger om en deeskalering, og oliepriserne trak sig tilbage; den 7. juli, efter et amerikansk militærangreb, brød priserne hurtigt over $100; i begyndelsen af august dukkede nyheder op om positive fremskridt i USA's Iran-forhandlinger og mulig genåbning af strædet, hvilket udløste skarpe udsving i markedsstemningen. Sådanne voldsomme udsving har gjort traditionelle kvartalsvise fastprisindkøbsmodeller næsten ubrugelige.
Forsyningsstabilitet – Mellemøsten tegner sig for en meget stor andel af den globale kapacitet for ethylen, polyethylen og andre basiskemikalier. Længerevarende lukning af strædet ville tvinge asiatiske kemikalieproducenter – som er afhængige af råvarer fra Mellemøsten – til at skære i produktionen, og Asien er en vigtig produktionsbase for teknisk plastforarbejdning.
4. Praktiske strategier og anbefalinger
I dette udfordrende forsyningskædemiljø anbefaler vi, at importører af ingeniørplast fokuserer på følgende områder:
(1) Forlæng leveringstiden for indkøb. Overvej at forlænge din standardindkøbscyklus fra 4 6 uger til 8 12 uger for at indbygge tilstrækkelig buffer til logistikusikkerhed.
(2) Diversificere forsyningskilderne. Nogle leverandører, såsom SABIC, har allerede forsøgt at sende via Saudi-Arabiens vestlige havne for at omgå strædets lukning. Samtidig accelererer regionale producenter i andre områder kapacitetsudvidelse og kvalificeringsprocesser. At diversificere din forsyningsbase er en effektiv måde at reducere afhængigheden af en enkelt transitrute.
(3) Etablere en geopolitisk risikoovervågningsmekanisme. Markedets opmærksomhed er fortsat fokuseret på status for Hormuz-strædet. Vi foreslår, at du bruger perioder med relativ ro til at opbygge et forsigtigt sikkerhedslager, mens du forbliver fleksibel til at justere indkøbskadencer, når spændingerne blusser op.
(4) Partner med en robust og erfaren handelspartner. En professionel importhandelsvirksomhed med stabile kanalressourcer og dyb indsigt i forsyningskæden kan hjælpe med at sikre mængder, optimere indkøbstiming og mindske de operationelle risici, der opstår som følge af forsyningskædeforstyrrelser – selv på turbulente markeder.
Tidslinjen for, at Hormuz-strædet vender tilbage til normal sejlads, er fortsat usikker, og forsyningskæderisici for importeret ingeniørplast vil sandsynligvis ikke forsvinde på kort sigt. For producenter, der er afhængige af high-end importerede ingeniørplastkvaliteter, vil proaktiv planlægning af forsyningskanaler og opbygning af tætte partnerskaber med specialiserede forhandlere være nøglen til at navigere i usikkerhed og bevare en konkurrencefordel.
